入夏以来,德清持续高温。莫干山高新区城北园区内,芯片制造、生物医药、通用航空等新质生产力企业生产线满负荷运转,企业生产与空调负荷同步攀升,电网负荷持续高位运行,设备承载力趋于饱和。
为匹配企业扩产增容需求,国网德清县供电公司超前谋划,启动网架优化改造工程。按照常规施工,必须停电作业,园区企业将面临停产。“单台中压发电车容量有限,面对这么高的负荷需求,一台车根本扛不住。”运检部相关负责人说。
为此,公司创新采用“带电作业+发电车列阵”一体化保电模式,科学调配2000千瓦、1000千瓦和500千瓦三台中压发电车,按照分区覆盖、精准兜底原则,搭建立体化应急保电网络。工作人员提前完成负荷测算、并网调试,通过无线同期并网技术,三台发电车有序组网、协同供电,整套阵列可毫秒级响应负荷波动,持续稳定输送电能。三台机组同时发力,相当于在园区内临时搭建了一座小型移动电厂,实现电网改造与企业生产双线并行。

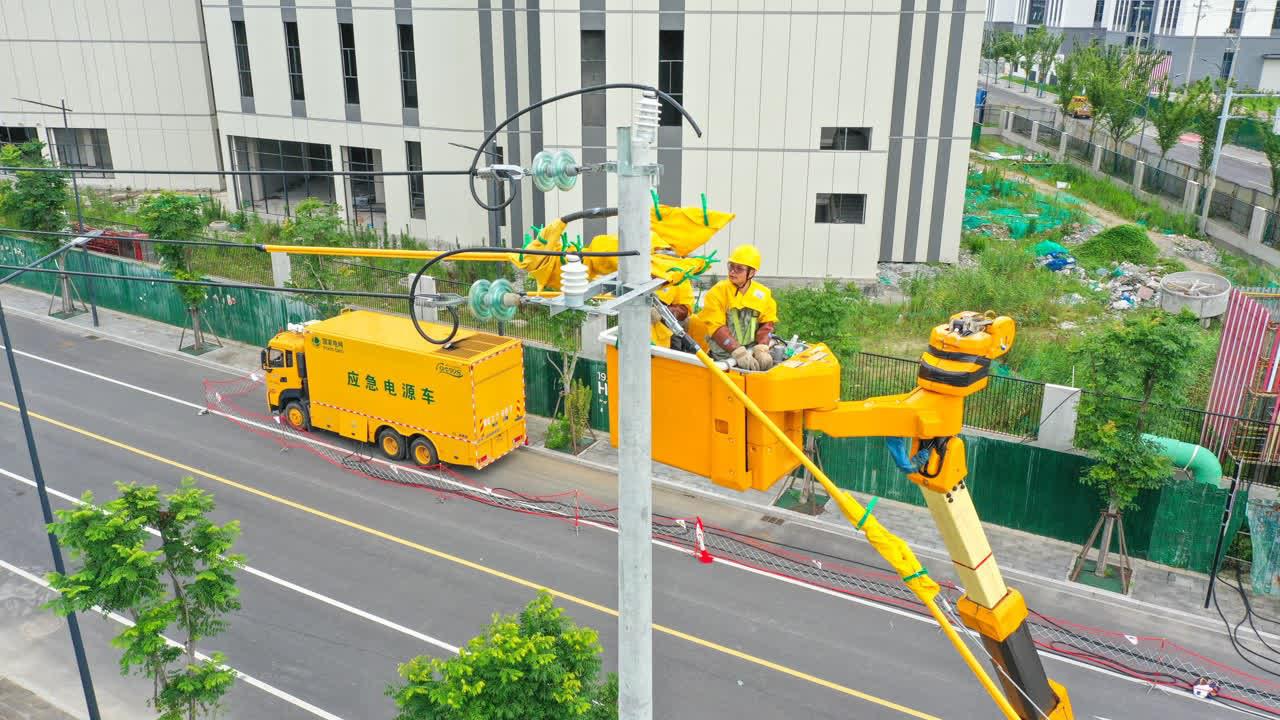

清晨,三台发电车沿园区道路一字排开,工作人员正在将电缆从发电车尾部引出,接入园区配电系统。早7时,发电车接入、电缆敷设、参数调试等准备工作全部就绪,三台机组相继启动,电流平稳并入园区配网。施工作业全面展开,园区企业生产线照常运转。
此次网架优化工程是国网德清县供电公司迎峰度夏重点项目,计划改造架空线路2公里、新建电缆线路1.2公里,打通阜溪跨河联络通道。工程投运后,将有效均衡区域线路负荷分布,补齐转供能力短板,整体提升医药产业园供电容量,为园区企业稳产增效提供坚实电力保障。
下一步,国网德清县供电公司将持续优化“带电作业+发电车列阵”保供电模式,不断拓展复杂带电作业应用场景,以“不停电、优服务、强保障”的硬核举措,护航高新产业发展,全力以赴打赢迎峰度夏电力保供攻坚战。
